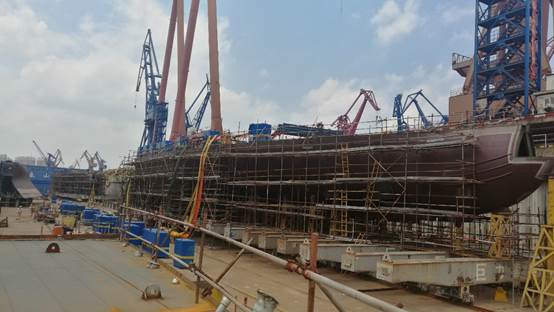

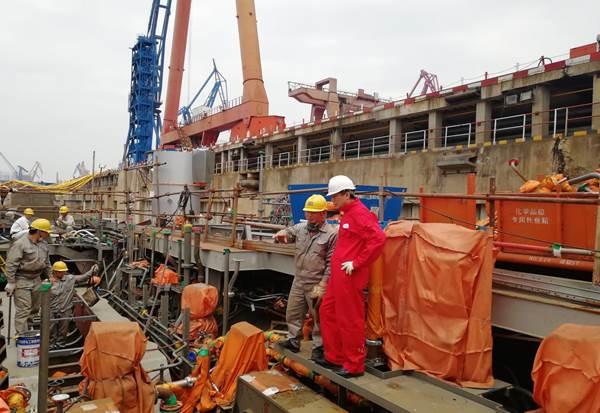

黃海水產研究所3000噸級海洋漁業綜合科學調查船自2017年9月開工建造以來,我所積極同船廠、設計、監理、船檢等單位密切配合,各項工作緊張有序開展。截止目前,全船59個分段已全部開工制造,41個分段已完工,結構報驗39個,搭載22個。針對該船主尺度較小、建造難度大的特點,為嚴格管控施工質量,按照《3000噸級海洋漁業綜合科學調查船質量計劃》和相關規范要求,現場監造組與船廠施工方共同協商、群策群力,從鋼板預處理、下料、小合攏拼裝、裝配、焊接、涂裝、搭載裝配、搭載焊接、設備臺架實驗等全過程進行質量監控,對發現的質量問題及時整改。為強化組織管理,落實建設責任,確保項目建設質量,黃海水產研究所聯合船廠、設計單位、監理單位建立聯席會議及周報、月報制度,分職能和工種及時研究具體問題,高效推進項目建設,至今已召開聯席會議5次,發布周報58期、月報16期。
按照項目建設計劃,今年5月底前該船將完成拉線照光、主機吊裝等重點工程,6月底前全部涂裝結束,9月中旬船舶出塢,明年6月完成全部工程交船。
